Bản vẽ thiết kế nội thất sau khi chốt phương án vẫn là mối băn khoăn lớn của nhiều chủ đầu tư khi phát hiện những điểm chưa thực sự tối ưu về công năng, tính thẩm mỹ hay nhu cầu vận hành thực tế. Việc chốt phương án thiết kế là cột mốc quan trọng để chuyển sang giai đoạn dựng hồ sơ kỹ thuật và thi công, nhưng điều đó không có nghĩa là mọi chi tiết đều cố định tuyệt đối.
Về bản chất, hồ sơ thiết kế tạo ra là để phục vụ không gian sống và làm việc thực tế. Do đó, bạn hoàn toàn có thể điều chỉnh bản vẽ sau khi đã chốt. Tuy nhiên, khả năng thực thi, mức độ ảnh hưởng đến tiến độ và chi phí chỉnh sửa bản vẽ sẽ phụ thuộc trực tiếp vào giai đoạn triển khai cũng như các điều khoản thỏa thuận trong hợp đồng. Nắm rõ quy trình và giới hạn thay đổi giúp bạn chủ động kiểm soát chất lượng công trình, tối ưu ngân sách và làm việc hiệu quả với đơn vị nhà thầu.
1. Bản Vẽ Thiết Kế Nội Thất Có Được Thay Đổi Sau Khi Chốt Phương Án Không?
Có, bản vẽ thiết kế nội thất hoàn toàn có thể thay đổi sau khi đã chốt phương án. Tuy nhiên, độ khả thi và mức độ tác động của việc chỉnh sửa sẽ khác nhau tùy thuộc vào thời điểm bạn đưa ra yêu cầu.

Dưới góc độ tư vấn và thi công chuyên nghiệp, các giai đoạn thay đổi được phân định rõ ràng như sau:
- 1. Vừa chốt 3D (Chưa hoàn thiện hồ sơ kỹ thuật): Đây là thời điểm thuận lợi nhất để điều chỉnh. Việc thay đổi bản vẽ thiết kế nội thất ở giai đoạn này chủ yếu tốn thời gian dựng lại hình ảnh của kiến trúc sư, hoàn toàn chưa ảnh hưởng đến vật tư hay thông số sản xuất thực tế.
- 2. Đã hoàn thiện bản vẽ kỹ thuật (Bản vẽ 2D): Lúc này, các bản vẽ chi tiết cấu tạo, sơ đồ điện nước (MEP), trần đèn và kích thước đồ rời đã hoàn hoãn. Nếu thay đổi, kiến trúc sư phải rà soát và cập nhật đồng bộ toàn bộ bộ hồ sơ liên quan để tránh sai lệch kích thước khi sản xuất.
- 3. Đã đặt hàng sản xuất tại xưởng: Khả năng chỉnh sửa bị giới hạn đáng kể. Nếu xưởng chưa cắt ván hay gia công phôi, bạn vẫn có thể điều chỉnh kích thước hoặc mã màu. Ngược lại, nếu vật liệu đã qua cắt, dán cạnh hoặc sơn hoàn thiện, việc thay đổi đồng nghĩa với việc hủy bỏ chi tiết cũ và chịu chi phí làm lại.
- 4. Đang thi công lắp đặt tại công trình: Đây là giai đoạn phức tạp và tốn kém nhất. Mọi điều chỉnh liên quan đến vị trí nội thất hay vách ngăn có thể kéo theo việc đục phá tường, đi lại đường điện, xử lý lại trần thạch cao hoặc sàn nhà.
Lời khuyên chuyên gia: Khi phát hiện chi tiết chưa hợp lý, bạn cần làm việc ngay với kiến trúc sư. Tuyệt đối không tự ý yêu cầu đội thợ điều chỉnh trực tiếp tại công trình mà không qua bản vẽ cập nhật, vì rất dễ gây mất an toàn cấu tạo và hỏng bố cục chung.
2. Những Hạng Mục Nào Có Thể Thay Đổi Sau Khi Chốt Phương Án?
Tùy thuộc vào mối liên hệ giữa nội thất và hệ thống hạ tầng kỹ thuật của công trình, mức độ phức tạp khi chỉnh sửa bản vẽ thiết kế nội thất sẽ được phân loại cụ thể:

2.1 Thay đổi màu sắc, chất liệu và kiểu dáng hoàn thiện
- Mức độ ảnh hưởng: Thấp đến Trung bình.
- Thực tế triển khai: Đổi màu sơn, mã ván gỗ, chất liệu bọc sofa hoặc kiểu dáng tay nắm cửa khá đơn giản trên 3D. Dù vậy, nếu đã chốt sản xuất, bạn cần xác định mã vật liệu mới có sẵn nguồn hàng hay không để tránh kéo dài thời gian hoàn thiện.
2.2 Điều chỉnh kích thước và công năng chi tiết của đồ nội thất
- Mức độ ảnh hưởng: Trung bình.
- Thực tế triển khai: Nâng hạ chiều cao bàn, thêm đợt tủ văn phòng hay chia lại ô ngăn kéo đòi hỏi kiến trúc sư cập nhật lại bản vẽ chi tiết 2D. Nếu kích thước tổng thể tăng lên, cần kiểm tra khoảng hở giao thông để không gây cản trở lối đi.

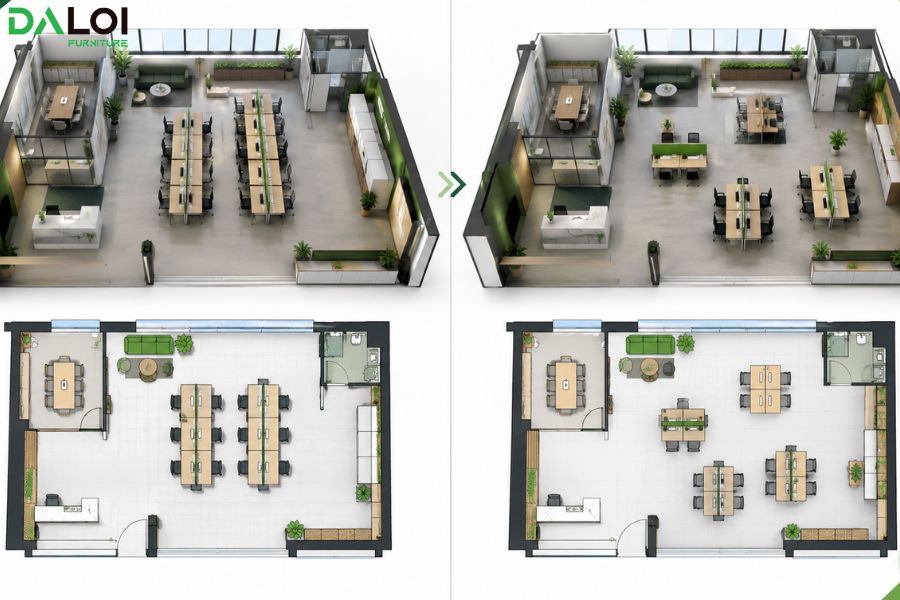

2.3 Thay đổi bố trí mặt bằng (Layout)
- Mức độ ảnh hưởng: Cao.
- Thực tế triển khai: Dịch chuyển bàn quầy lễ tân, thay đổi hướng bàn văn phòng hoặc di dời vách ngăn phòng họp sẽ làm xáo trộn toàn bộ hạ tầng kỹ thuật đi kèm: vị trí ổ cắm sàn, đường dây mạng, cụm đèn chiếu sáng, cửa gió điều hòa và đầu phun PCCC.
Trước khi đề xuất chỉnh sửa, bạn nên tổng hợp toàn bộ nhu cầu và làm việc một lần với đơn vị thiết kế để đánh giá tổng thể, tránh việc sửa lặt vặt nhiều lần.
3. Thay Đổi Bản Vẽ Thiết Kế Nội Thất Có Phát Sinh Chi Phí Không?
Không có câu trả lời cố định cho mọi trường hợp. Mức độ phát sinh chi phí phụ thuộc vào thỏa thuận hợp đồng, khối lượng công việc phát sinh và giai đoạn thực hiện.
| Giai đoạn & Phạm vi thay đổi | Khả năng phát sinh chi phí | Nguyên nhân & Bản chất chi phí |
| Sửa nhỏ trong giới hạn hợp đồng (Đổi màu, chỉnh chi tiết nhỏ ở bước 3D/2D) | Thường miễn phí | Nằm trong số lần chỉnh sửa cho phép đã quy định trong hợp đồng thiết kế. |
| Thay đổi lớn về mặt bằng/Phong cách (Dựng lại 3D, đổi toàn bộ layout) | Phát sinh chi phí thiết kế | Kiến trúc sư phải tốn thêm nhiều giờ làm việc để thiết kế lại từ đầu theo khối lượng phát sinh. |
| Thay đổi khi đã chốt bản vẽ kỹ thuật | Có thể phát sinh chi phí hồ sơ | Chi phí để chỉnh sửa và khớp lại đồng bộ các bản vẽ MEP, trần, sàn và chi tiết cấu tạo. |
| Thay đổi khi đã đặt sản xuất/thi công | Chắc chắn phát sinh chi phí vật tư & nhân công | Chi phí đền bù vật liệu gia công hỏng, chi phí tháo dỡ, sửa chữa và chi phí vận chuyển/lưu kho. |

Để tránh tranh chấp, trước khi tiến hành điều chỉnh, bạn nên đề nghị đơn vị thiết kế lập báo giá bổ sung (nếu có) và làm rõ hai vấn đề:
- Chi phí phát sinh thuộc về phần việc nào (phí vẽ lại hồ sơ hay phí vật tư sản xuất)?
- Thời gian tiến độ công trình bị kéo dài thêm bao nhiêu ngày?
4. Cần Làm Gì Khi Muốn Thay Đổi Bản Vẽ Thiết Kế Nội Thất Đã Chốt?

Để quá trình điều chỉnh diễn ra thuận lợi, đúng kỹ thuật và tối ưu chi phí, bạn nên tuân thủ quy trình 5 bước tiêu chuẩn sau:
- Bước 1: Liệt kê chi tiết nhu cầu thay đổi: Tổng hợp tất cả các điểm chưa vừa ý thành một danh sách cụ thể (kèm hình ảnh minh họa nếu có). Tránh gửi yêu cầu nhỏ giọt làm gián đoạn tiến độ.
- Bước 2: Trao đổi trực tiếp với Đơn vị Thiết kế/Thi công: Đội ngũ chuyên môn sẽ xem xét tính khả thi về mặt cấu tạo, thẩm mỹ và ảnh hưởng của thay đổi đối với hạ tầng công trình.
- Bước 3: Thống nhất chi phí và tiến độ điều chỉnh: Hai bên xác nhận khối lượng công việc bổ sung, chi phí phát sinh (nếu có) và cập nhật mốc giao hàng trong phụ lục hợp đồng.
- Bước 4: Cập nhật và xác nhận bản vẽ mới: Kiến trúc sư tiến hành chỉnh sửa lại toàn bộ hồ sơ 2D/3D liên quan. Bạn kiểm tra kỹ và ký xác nhận vào bản vẽ điều chỉnh cuối cùng.
- Bước 5: Triển khai theo hồ sơ đã cập nhật: Nhà thầu thu hồi toàn bộ bản vẽ cũ và phát hành bản vẽ mới cho xưởng sản xuất cũng như đội ngũ quản lý công trình để thi công đồng bộ.
Đọc thêm bài viết : Quy Trình Thiết Kế Nội Thất Từ Bản Vẽ 2D Đến Phối Cảnh 3D – Chi Tiết Nhất
5. Lời Kết
Tóm lại, bản vẽ thiết kế nội thất hoàn toàn có thể thay đổi sau khi chốt phương án, nhưng việc chủ động trao đổi càng sớm sẽ càng giúp bạn tiết kiệm ngân sách và thời gian. Sự phối hợp chặt chẽ, rõ ràng giữa chủ đầu tư và đơn vị thiết kế là yếu tố quyết định để tạo nên một công trình đẹp, tối ưu công năng và đúng tiến độ.
Nếu bạn đang tìm kiếm giải pháp tối ưu không gian làm việc hoặc cần tư vấn sâu hơn về quy trình thiết kế thi công nội thất văn phòng trọn gói chuyên nghiệp, hãy liên hệ ngay với Đa Lợi Furniture. Đội ngũ chuyên gia giàu kinh nghiệm của chúng tôi luôn sẵn sàng đồng hành, mang đến những giải pháp bố trí khoa học, linh hoạt và đáp ứng chính xác mọi nhu cầu vận hành của doanh nghiệp.
6. FAQ ?
1. Đã chốt bản vẽ 3D có được thay đổi màu sắc và vật liệu không?
Được. Tuy nhiên, việc thay đổi này cần được cập nhật lại trên bản vẽ kỹ thuật 2D và bảng chỉ định vật liệu. Nếu sản phẩm đã được xưởng nhập vật tư hoặc tiến hành cắt ván, việc thay đổi có thể làm phát sinh chi phí mua vật liệu mới.
2. Đang thi công có được thay đổi thiết kế nội thất không?
Có thể, nhưng đây là giai đoạn tốn kém và phức tạp nhất. Bạn cần trao đổi trực tiếp với đơn vị thi công để đánh giá khối lượng công việc đã làm, khả năng tận dụng lại vật tư và chi phí phát sinh do tháo dỡ, cải tạo trước khi đưa ra quyết định cuối cùng.
3. Chỉnh sửa bản vẽ thiết kế nội thất có mất phí không?
Điều này phụ thuộc vào điều khoản hợp đồng. Thông thường, các chỉnh sửa nhỏ nằm trong số lần quy định sẽ được hỗ trợ miễn phí. Các yêu cầu thay đổi lớn về cấu trúc mặt bằng, phong cách hoặc chỉnh sửa khi đã sản xuất/thi công sẽ tính phí dựa trên khối lượng công việc thực tế.

Nhận tư vấn và báo giá sản phẩm tốt nhất quý khách hàng vui lòng liên hệ chúng tôi theo địa chỉ:
Nội Thất Văn Phòng Đa Lợi
Văn Phòng: Số 352 Giải Phóng, Phương Liệt, Thanh Xuân, Hà Nội
Showroom: Showroom nội thất văn phòng, số 352 Giải Phóng, Phương Liệt, Thanh Xuân, Hà Nội
Hotline: 0967.317.555 – 0917.673.888 – 093.1282.555
Fax: 024.3668 6808
Email: baogia.noithatvanphong@gmail.com

BÀI VIẾT LIÊN QUAN:
